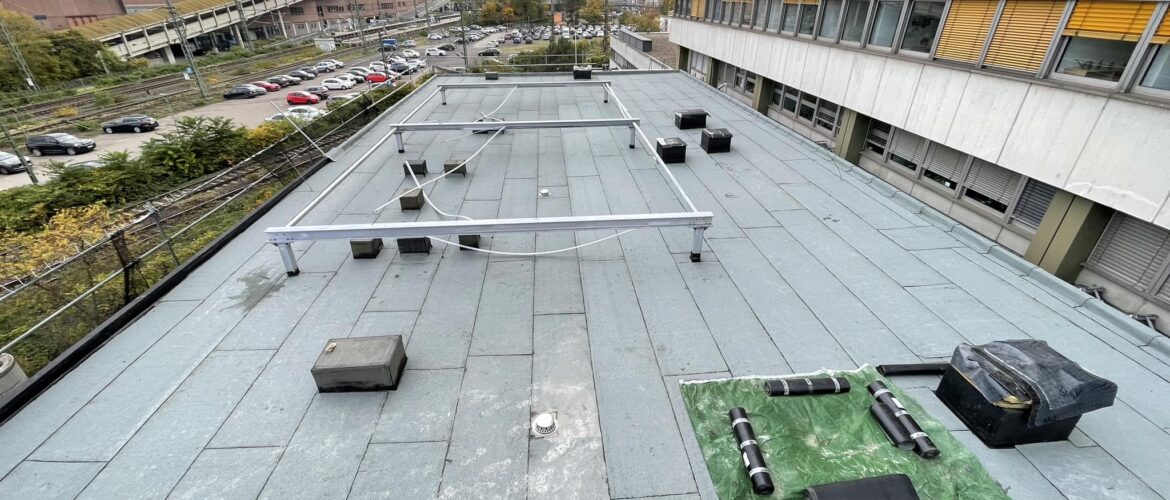

Große Flachdachfläche mit Bitumenbahnen und Montageschienen

Photovoltaik auf dem Flachdach: Abdichtung, Last und wer haftet, wenn es tropft

Von Blerim Rama, Dachdeckermeister · RAMA Abdichtungstechnik, Frankfurt am Main · Stand: September 2026

Kurz zusammengefasst Eine PV-Anlage auf dem Flachdach wird entweder ballastiert (ohne Durchdringung, mit Schutz- und Lastverteilungsschicht auf der Abdichtung) oder durchdringend befestigt. Beide Varianten setzen eine intakte Abdichtung voraus: Die Restnutzungszeit der Abdichtung sollte der Nutzungszeit der Anlage von rund 25 Jahren entsprechen. Den Anschluss der Abdichtung an Durchdringungen und Befestigungen muss der Dachhandwerker ausführen.

Die Frage, die vor der Anlage kommt

Bevor es um Module, Wechselrichter und Ertrag geht, gehört eine andere Frage geklärt: Trägt die Abdichtung diese Anlage noch 25 Jahre?

Das ist keine Formalie. Die Fachliteratur formuliert es eindeutig: Die erwartbare Restnutzungszeit der Dachabdichtung sollte der geplanten Nutzungszeit der Solaranlage entsprechen. Eine PV-Anlage läuft 25 Jahre und länger. Eine Bitumenabdichtung, die 22 Jahre auf dem Dach liegt, tut das nicht.

Was dann passiert, sehen wir regelmäßig: Die Anlage muss demontiert werden, das Dach wird saniert, die Anlage kommt wieder drauf. Demontage und Remontage kosten in Summe oft mehr als die ursprüngliche Ersparnis, und für die Ausfalltage gibt es keine Einspeisevergütung.

Die richtige Reihenfolge ist deshalb: Dach prüfen, gegebenenfalls sanieren, dann Photovoltaik. Nicht umgekehrt. Wie man den Zustand einschätzt, steht im Ratgeber Flachdach abdichten.

Ballastiert oder durchdringend: die zwei Befestigungsarten

Es gibt zwei Wege, eine PV-Anlage auf einem Flachdach zu befestigen – aufgelegt und mit Gewicht gesichert, oder durch die Abdichtung hindurch verschraubt.

Ballastiert (ohne Dachdurchdringung)

Das System steht auf der Abdichtung und wird durch Gewicht gegen Windsog gesichert – meist Betonplatten oder Kies. Es wird nichts durchbohrt.

Das ist der Grund, warum viele Eigentümer gezielt nach „Photovoltaik Flachdach ohne Dachdurchdringung” suchen, und der Wunsch ist berechtigt. Aber ballastiert heißt nicht „unproblematisch”:

Zwischen Anlage und Abdichtung muss eine Schutzlage liegen – bei größeren Lasten zusätzlich eine Lastverteilungsschicht. Sie schützt die Abdichtung vor Punktlast und Scheuern, und sie muss mit der Abdichtung verträglich sein. Eine falsche Matte auf einer Bitumenbahn ist kein Schutz, sondern ein Weichmacherproblem.

Und das Gewicht muss das Dach tragen. Dazu unten mehr.

Durchdringend befestigt (aufgeständert, verschraubt)

Hier wird die Unterkonstruktion durch die Abdichtung hindurch im Tragwerk verankert. Statisch die sichere Variante, besonders bei geringer Tragreserve oder exponierter Lage – aber jede Verankerung ist eine Durchdringung.

Dach, Balkon oder Keller undicht? Kostenlose Besichtigung – 069/36007080

Jetzt anfragen

Die Fachregel dazu ist knapp und klar: Durchdringungen der Dachabdichtung sollten auf ein Minimum begrenzt werden. Bei einer mittelgroßen Anlage reden wir schnell über Dutzende Punkte, und jeder einzelne muss fachgerecht in die Abdichtung eingebunden werden. Was dabei schiefgehen kann, ist dasselbe Muster wie bei jedem anderen Anschluss – siehe Flachdach-Anschlüsse: Attika, Dachrand und Wandanschluss.

Wie viel Gewicht kommt dazu?

Eine ballastierte Flachdach-PV-Anlage bringt insgesamt etwa 16 bis 30 Kilogramm pro Quadratmeter aufs Dach.

PositionRichtwert
Module und Unterkonstruktionca. 10 – 11 kg/m²
Ballastca. 6 – 19 kg/m²
Gesamtca. 16 – 30 kg/m²

Der Ballast ist die variable Größe: Je steiler die Module aufgestellt sind und je exponierter das Dach liegt, desto mehr Gewicht braucht es gegen Windsog. Flach aufgestellte Ost-West-Anlagen brauchen deutlich weniger Ballast als steil nach Süden aufgeständerte Reihen.

Warum das eine Dachdeckerfrage ist: Bei Bestandsbauten aus den 1960er- und 1970er-Jahren ist die Tragreserve nicht beliebig. Die Anlage ist eine zusätzliche ständige Last, und sie kommt zur Schneelast und zur Wasserlast bei Rückstau obendrauf. Wer bis zu 19 kg/m² Ballast auf ein Dach legt, dessen Abläufe im Winter zusetzen, addiert zwei Lasten, die einzeln unkritisch wären. Mehr dazu unter Schneelast auf dem Flachdach und Dachentwässerung am Flachdach.

Eine statische Einschätzung gehört deshalb zur Planung – nicht in die Montagewoche.

Wer haftet, wenn es nach der Montage tropft?

Den Anschluss der Dachabdichtung an Durchdringungen und Befestigungen der Solaranlage muss der Dachhandwerker ausführen. Das ist der Satz, den man kennen sollte, bevor man den Auftrag vergibt.

Denn in der Praxis läuft es oft anders: Der Solarteur montiert alles aus einer Hand, inklusive der Befestigungspunkte. Wenn es zwei Jahre später an einer Verankerung durchkommt, beginnt die Diskussion – Montagefehler oder Abdichtungsmangel? Zwei Gewerke, zwei Versicherungen, ein Wasserschaden.

Drei Punkte, die diese Diskussion von vornherein vermeiden:

1. Wer bohrt, bindet ein – oder ein Dachdecker tut es. Die Einbindung in die Abdichtung ist Dachdeckerarbeit, auch wenn die Anlage von einem anderen Betrieb kommt. Das lässt sich vertraglich sauber trennen.

2. Bestehende Garantien prüfen. Wenn Ihr Dach noch unter einer Abdichtungsgarantie steht, kann eine Montage durch Dritte diese gefährden. Vorher mit dem Betrieb sprechen, der die Garantie gegeben hat – nicht danach.

3. Zustand vorher dokumentieren. Ein Protokoll mit Fotos vor der Montage ist die einfachste Versicherung gegen die Frage, ob der Schaden vorher schon da war.

Dach, Balkon oder Keller undicht? Kostenlose Besichtigung – 069/36007080

Jetzt anfragen

PV geplant? Lassen Sie das Dach vorher prüfen.

Wir beurteilen vor der Montage, ob die Abdichtung die Nutzungszeit der Anlage trägt, und binden Durchdringungen fachgerecht ein – auch wenn die Anlage von einem anderen Betrieb kommt. → Flachdachabdichtung Frankfurt · Flachdachabdichtung Offenbach · Hanau · Wiesbaden · Darmstadt · Bad Homburg · Rüsselsheim

Wartungswege: der Punkt, der fast immer fehlt

Auf einem Dach mit PV-Anlage müssen abgegrenzte, deutlich sichtbare Wartungswege vorhanden sein.

Der Grund ist banal und teuer: Irgendwann muss jemand die Module reinigen, einen Wechselrichter prüfen oder einen Gully freimachen. Wenn es keinen definierten Weg gibt, läuft dieser Jemand über die Abdichtung – zwischen Modulreihen, im Dunkeln, mit Werkzeug.

Und der zweite Grund betrifft direkt die Entwässerung: Abläufe und Notüberläufe müssen zugänglich bleiben. Eine Modulreihe über einem Gully ist ein Gully, den in fünf Jahren niemand mehr reinigt. Bei der Planung gehören die Entwässerungspunkte deshalb genauso auf den Belegungsplan wie die Module.

Was wir vor einer PV-Montage prüfen

  • Zustand und Alter der Abdichtung – Restnutzungszeit gegen 25 Jahre Anlagenlaufzeit
  • Das Gefälle und stehendes Wasser – unter einer Anlage wird eine Pfütze nicht besser
  • Lage der Abläufe und Notüberläufe – bleiben sie zugänglich und wirksam
  • Anschlüsse und Hochführungen – Attika, Wandanschlüsse, bestehende Durchdringungen
  • Die Dämmung – ist sie trocken, und steht ohnehin eine Sanierung mit Dämmung an
  • Die Tragreserve – im Zweifel mit statischer Einschätzung

Steht eine Sanierung ohnehin bevor, ist der Zeitpunkt vor der PV-Montage der günstigste, den es gibt: Das Dach wird einmal geöffnet, Dämmung und Abdichtung kommen neu, und die Anlage steht danach auf einem Aufbau mit voller Lebensdauer. Was das kostet, steht in der Kostenübersicht zur Flachdachsanierung.

Häufige Fragen zu Photovoltaik auf dem Flachdach

Geht Photovoltaik auf dem Flachdach ohne Dachdurchdringung?

Ja, mit einem ballastierten System, das durch Gewicht gegen Windsog gesichert wird. Die Abdichtung wird dabei nicht durchbohrt. Zwischen Anlage und Abdichtung muss aber eine Schutz- und gegebenenfalls Lastverteilungsschicht liegen, die mit der Abdichtung verträglich ist.

Wie viel Gewicht kommt bei einer PV-Anlage aufs Flachdach?

Eine ballastierte Anlage bringt insgesamt etwa 16 bis 30 Kilogramm pro Quadratmeter aufs Dach: rund 10 bis 11 kg/m² für Module und Unterkonstruktion, dazu 6 bis 19 kg/m² Ballast. Wie viel Ballast nötig ist, hängt vom Aufstellwinkel und von der Windlast am Standort ab.

Dach, Balkon oder Keller undicht? Kostenlose Besichtigung – 069/36007080

Jetzt anfragen

Kann man PV auf ein altes Flachdach setzen?

Technisch ja, wirtschaftlich meist nein. Die Restnutzungszeit der Abdichtung sollte der Nutzungszeit der Anlage von rund 25 Jahren entsprechen. Ist die Abdichtung deutlich älter, muss die Anlage für die Sanierung wieder demontiert werden – das kostet in Summe mehr als die Sanierung vorab.

Wer haftet, wenn das Dach nach der PV-Montage undicht ist?

Das hängt davon ab, wer die Abdichtung an den Befestigungspunkten ausgeführt hat. Der Anschluss der Dachabdichtung an Durchdringungen und Befestigungen muss durch den Dachhandwerker erfolgen. Klare Gewerketrennung im Vertrag und ein Zustandsprotokoll mit Fotos vor der Montage vermeiden die Diskussion.

Verliere ich meine Dachgarantie durch eine PV-Anlage?

Möglich. Wenn ein anderer Betrieb die Abdichtung durchdringt, kann eine bestehende Abdichtungsgarantie entfallen. Klären Sie das vor der Montage mit dem Betrieb, der die Garantie gegeben hat – im Idealfall übernimmt er die Einbindung der Befestigungspunkte selbst.

Dürfen Module über einem Dachablauf liegen?

Nein, sinnvoll ist das nicht. Abläufe und Notüberläufe müssen zugänglich und wirksam bleiben, sonst wird sie niemand mehr reinigen. Zusätzlich sind abgegrenzte, deutlich sichtbare Wartungswege vorzusehen, damit nicht quer über die Abdichtung gelaufen wird.

Dach prüfen lassen, bevor die Anlage kommt

RAMA Abdichtungstechnik ist Dachdeckermeisterbetrieb in dritter Generation mit Sitz im Otto-Ernst-Weg 3, 65929 Frankfurt-Unterliederbach. Wir beurteilen vor einer PV-Montage den Zustand von Abdichtung, Gefälle und Entwässerung, binden Durchdringungen fachgerecht ein und sanieren, wenn die Abdichtung die Laufzeit der Anlage nicht mehr trägt – im gesamten Rhein-Main-Gebiet, mit schriftlicher Garantie.

Erstbesichtigung und Kostenvoranschlag sind kostenlos. → Termin anfragen
